سیستم اندازه گیری پیشرفت فیزیکی پروژه - Progress Measurement System (PMS)

یکی از رویه های رایج در پروژه ها، PMS می باشد.

 PMS مخفف “ Progress Measurement System” به معنی “سیستم اندازه گیری پیشرفت” پروژه می باشد.

این رویه با هدف هماهنگ سازی و ایجاد یک زبان مشترک بین ارکان پروژه (کارفرما ، مشاور و پیمانکار) به منظور محاسبه درصد پیشرفت فیزیکی فعالیت ها در بخش های مختلف پروژه (مهندسی ،تدارکات و اجرا) تهیه می شود و با توافق ارکان پروژه جاری می شود.

این رویه یکی از مدارک ضروری برای کارشناسان کنترل پروژه می باشد تا میزان پیشرفت هر یک از فعالیت ها را با توجه به این رویه محاسبه نماید.

به عنوان مثال فعالیت تولید و تایید یک مدرک مهندسی را در نظر بگیرید، برای تولید و تایید نقشه مهندسی یک سری  Step وجود دارد تا این فعالیت صورت گیرد مانند :تولید مدرک، تایید مدرک، تحویل به مرکز اسناد DCC

به این منظور کارشناس کنترل پروژه می بایست با توجه به PMS  تایید شده پروژه، میزان درصد پیشرفت فعالیت را در زمان وقوع هر یک از  Step ها که با دریافت و ثبت تائیدیه های مربوطه صورت می گیرد ، اقدام نماید.

Progress Measurement System (PMS) in EPC Projects

به منظور محاسبه درصد پیشرفت فیزیکی فعالیت ها در بخش های مختلف پروژه های EPC ( مهندسی، تدارکات و اجرا ) فایلی و محاسبه گر معمولا در Excel تهیه می شود که تابع های SUMPRODUCT و Grouping بیشترین کاربرد را در آن دارد. در  PMS ، یک فعالیت به چند Work Step تقسیم و وزن دهی می شود تا درصد پیشرفت فیزیکی فعالیت ها و بالتبع درصد پیشرفت فیزیکی پروژه با دقت و صحت بیشتری محاسبه گردد و معیار مناسبی جهت بررسی وضعیت پیشرفت پروژه باشد.

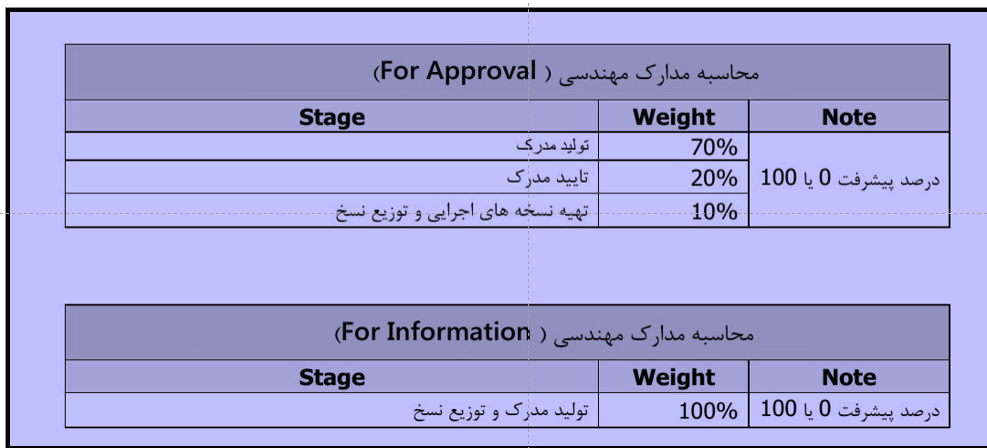

نمونه PMS در بخش مهندسی پروژه

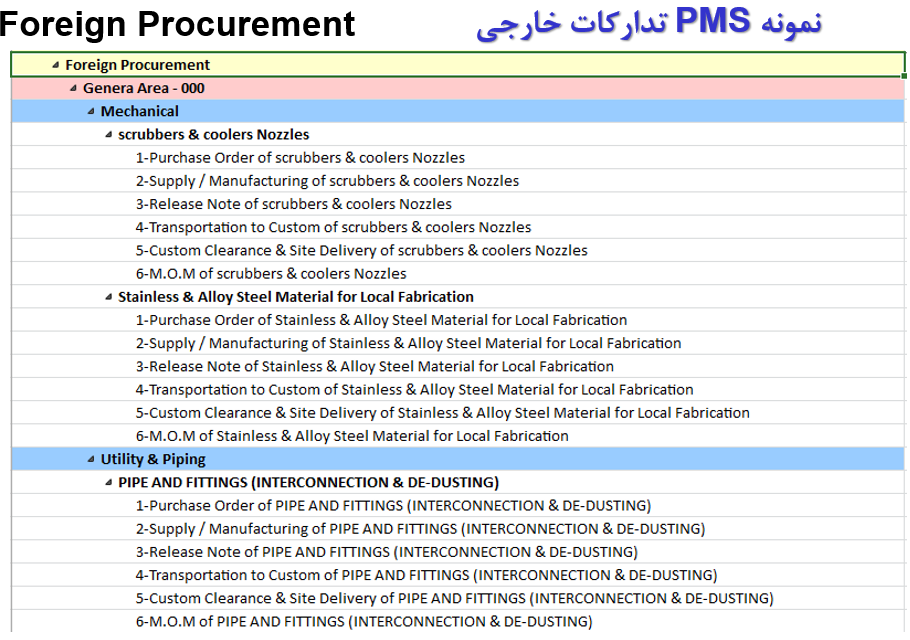

نمونه PMS در فاز تامین پروژه
